Схема А контроля прочности бетона — массовое производство по ГОСТ 18105
На РБУ за месяц отгрузили 400 м³ B25. Лаборатория завода приняла каждую партию по «Vm этой смены» — как на монолите. Потребитель на объекте пересчитал RT по V̄m за квартал и отклонил три паспорта: Rm = 26,8 МПа, а RT = 27,25 МПа при V̄m = 8 %. Диспетчер: «мы же стабильные, почему штрафуете среднюю?» Ответ в ГОСТ 18105-2018: при массовом производстве действует схема А — Kт и RT берут не из одной смены, а из среднего V̄m за анализируемый период (п. 4.5, 6.3.3, 6.4.1).
Схема А — основной режим для стабильного РБУ и массового выпуска изделий (п. 6.1.2, 7.1.3). Она накопительная: сначала собирают статистику, затем фиксируют RT на контролируемый период, после чего принимают каждую партию по (11)–(12).
Полный текст: ГОСТ 18105-2018. Связанные статьи: RT и Kт, схема Б и Vc, Vm текущий, Rmin и Ri.
Для кого эта статья
Материал для лаборантов завода, начальников ИЛ, технологов РБУ и инженеров ПТО. Запросы: «схема А ГОСТ 18105», «V̄m средний коэффициент вариации», «RT на месяц РБУ», «30 результатов прочности», «анализируемый период бетон».
Когда выбирают схему А — п. 4.5, 6.1.2🔗
П. 6.1.2 (бетонные смеси):
| Условие | Схема |
|---|---|
| Массовое производство | А |
| Нельзя набрать данные для А | Б — см. схему Б |
| Начальный период производства | Г |
П. 4.5 (схема А): для характеристик однородности используют не менее 30 единичных результатов прочности, полученных при контроле предыдущих партий в анализируемом периоде.
Практический смысл для РБУ: пока нет 30 Ri по одному номинальному составу — формально схема А не готова. На старте действует схема Г (Kт = 1,28 для обычного бетона) — см. обзор схем.
П. 6.1.1: партия — один номинальный состав, одна смена — одна неделя изготовления. П. 6.2.1: от каждой партии — ≥ 2 пробы, ≥ 1 проба в смену. Единичное Ri — средняя прочность серии из одной пробы (п. 6.2.4).

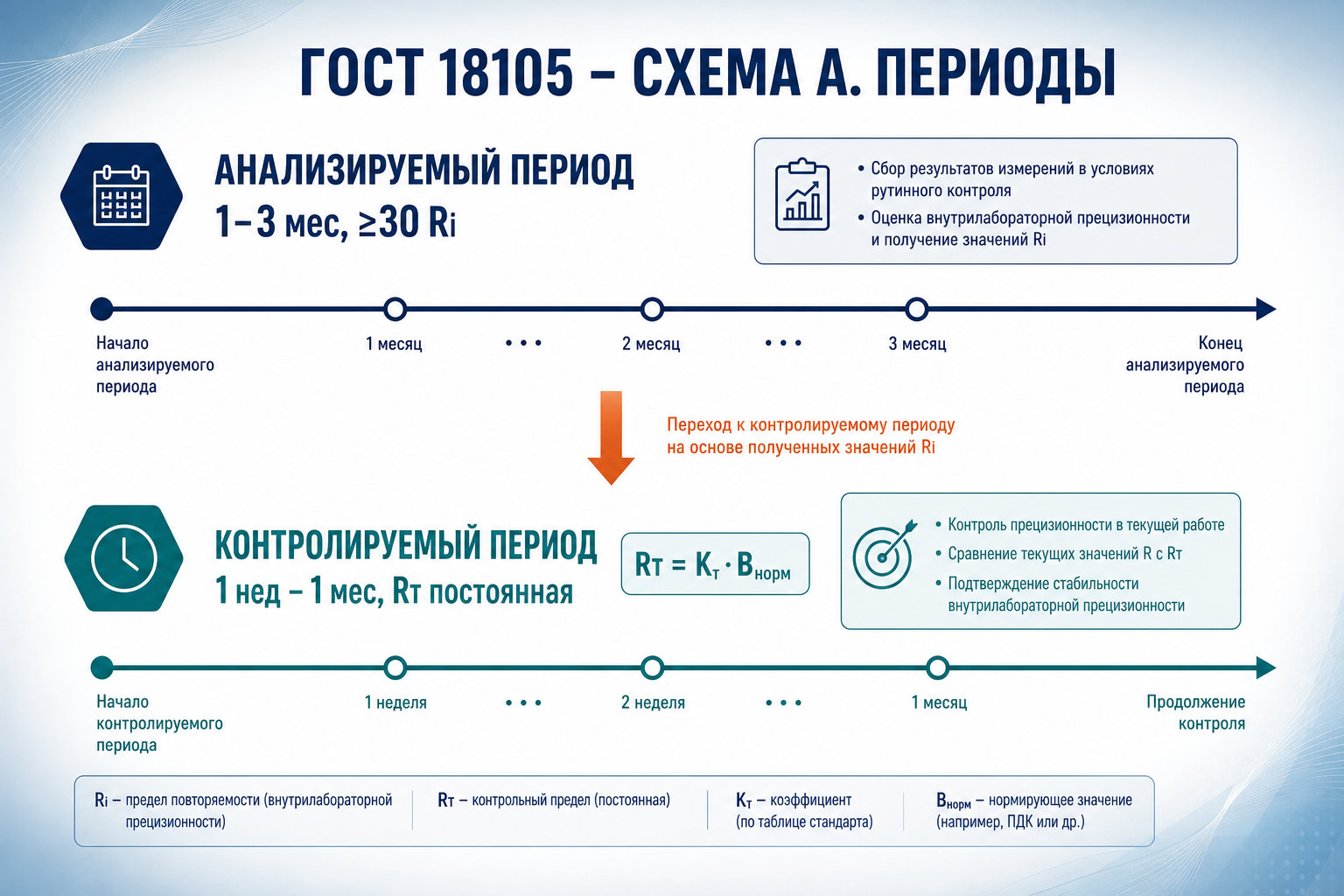

Два периода: анализируемый и контролируемый🔗
Подробный календарный разбор для технолога и ПТО — отдельная статья по п. 3.1.1, 3.1.8, 6.4.2.
Анализируемый и контролируемый период — схема А
| Период | Срок | Что делают | Пункт |
|---|---|---|---|
| Анализируемый | 1 нед. — 3 мес. | Считают Vm по каждой партии, затем V̄m по (8) | 6.3.1, 6.3.3 |
| Контролируемый | 1 нед. — 1 мес. | RT постоянная, назначена по V̄m предыдущего анализа | П. 6.4.2, определение п. 3.1.8 |
Определение п. 3.1.8: контролируемый период — время, когда RT принимают постоянной по среднему V̄m за предыдущий анализируемый период.
Типовой цикл РБУ:
- Март–май — анализ: ≥ 30 Ri, V̄m = 7,2 %.
- Июнь — контроль: Kт = 1,08 (табл. А.1), RT = 1,08 × 25,0 = 27,0 МПа для B25 — на весь июнь.
- Июль — новый анализ за апр–июнь, пересчёт V̄m и новый RT на август.
Ошибка: пересчитывать Kт каждую смену по текущему Vm — это логика схемы В (текущая партия), не А.

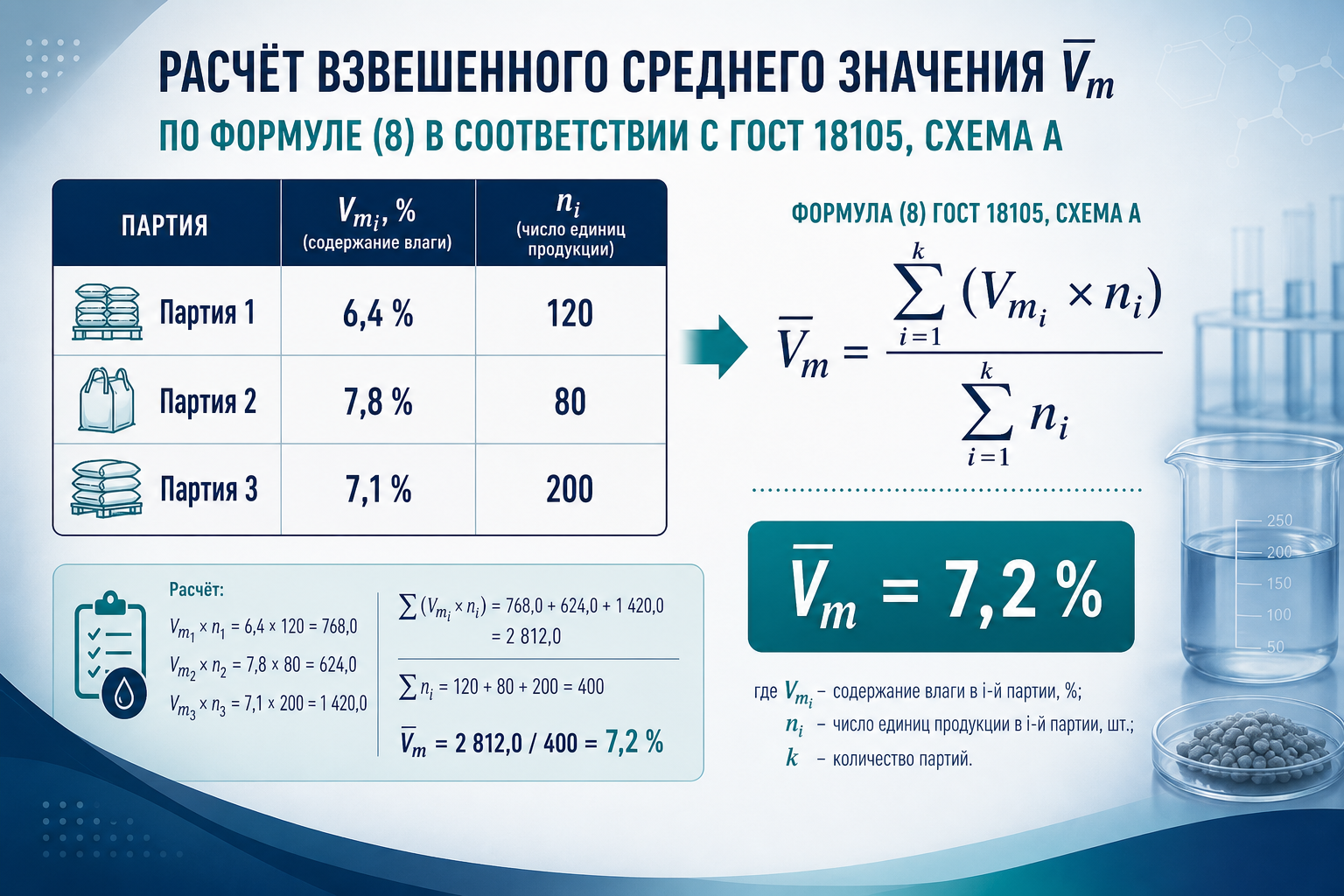

V̄m — формула (8), п. 6.3.3🔗
П. 6.3.2: для каждой партии в анализируемом периоде — Sm и текущий Vm (формула (7)).
П. 6.3.3: при схеме А:
V̄m = Σ (Vm_i × n_i) / Σ n_i
где Vm_i — коэффициент вариации i-й партии; n_i — число единичных Ri в i-й партии; Σ n_i — общее число Ri за период.
V̄m — взвешенное среднее Vm по формуле (8)
Примечание к (8): по письму Росстандарта 1143-ОГ/03 (30.04.2020) в формуле перед n_i — знак умножения, не вычитания.
Числовой пример (учебный)🔗
За месяц три партии B25:
| Партия | n_i (Ri) | Vm_i, % |
|---|---|---|
| 1 | 12 | 6,0 |
| 2 | 10 | 8,0 |
| 3 | 14 | 7,0 |
Σ n_i = 36 (≥ 30 — схема А допустима).
V̄m = (6,0×12 + 8,0×10 + 7,0×14) / 36 = (72 + 80 + 98) / 36 = 250 / 36 ≈ 6,94 %
Kт по табл. А.1 — интерполяция между 6 % (1,07) и 8 % (1,09) → ≈ 1,08.
RT = 1,08 × 25,0 = 27,0 МПа — на следующий контролируемый период.
Подробнее про Vm одной партии — статья по однородности.
RT и Kт при схеме А — п. 6.4.1🔗
RT = Kт · Bнорm (формула (9)).
При схеме А Kт — табл. А.1 по V̄m за анализируемый период (п. 6.4.1), не по Vm текущей отгрузки.
| V̄m, % | Kт (обычный бетон) |
|---|---|
| ≤ 6 | 1,07 |
| 8 | 1,09 |
| 10 | 1,14 |
| ≥ 17 | Область недопустимых значений |
Полная таблица и схема Г — статья по RT.
П. 6.5.4: в документе о качестве партии (паспорт РБУ) указывают RT — ПТО сверяет с расчётом по 18105.
Приёмка партии — п. 6.5.2🔗
П. 6.5.2: партия принята, если:
Rm ≥ RT (формула (11))
и
Rmin ≥ Bнорm (формула (12))
где RT — зафиксированная на контролируемый период (не пересчитывается на лету по одной плохой смене).
Пример (июнь, RT = 27,0 МПа, B25):
| Партия | Rm, МПа | Rmin, МПа | Вердикт |
|---|---|---|---|
| 12.06 | 27,4 | 25,2 | Принята |
| 18.06 | 26,5 | 24,8 | Не принята (Rm < RT) |
| 25.06 | 27,1 | 24,6 | Не принята (Rmin < 25,0) |
Разбор Rmin — отдельная статья.
П. 6.5.3: результаты 28 сут. — потребителю ≤ 3 сут. после испытаний; при неподтверждении — уведомление в день получения результатов.
Отбор проб и серии — п. 6.2🔗
| Требование | Пункт |
|---|---|
| ≥ 2 пробы от каждой партии | 6.2.1 |
| ≥ 1 проба в смену | 6.2.1 |
| Серии по табл. 1 (виды прочности) | 6.2.2, 4.4 |
| Число образцов в серии — 10180 | 6.2.2 |
| Твердение — нормальные условия | 6.2.3 |
| Ri = средняя серии из одной пробы | 6.2.4 |
Типичные ошибки при изготовлении кубов — статья по 10180.
Объединение составов — п. 6.1.3🔗
Допускается объединять разные номинальные составы одного класса при схемах А или Б, если (п. 6.1.3):
- max V̄m объединяемых составов ≤ 13 %;
- разность max и min V̄m ≤ 2 %;
- крупность заполнителя — не более чем в 2 раза;
- расход цемента — не более ±10 % от среднего.
Условия проверяют раз в год по двум последним контролируемым периодам отдельно по каждому составу. Подробный разбор — статья по объединению составов.
Схема А vs Б vs Г — когда переходить🔗
| Схема | Данные для однородности | Kт |
|---|---|---|
| А | ≥ 30 Ri, V̄m (8) | Табл. А.1 по V̄m |
| Б | ≥ 15 Ri (в т.ч. текущая партия) | (10) + Vc |
| Г | Без прямого Vm | Табл. А.3 (1,28) — см. схему Г на РБУ |
Переход А → Б: мало отгрузок, не набирается 30 Ri за 3 мес. — п. 6.1.2.
Переход на Г: новая линия, новый состав, первые недели — п. 6.1.2 — статья по схеме Г на РБУ.
Стабилизация: накопили 30+ Ri, V̄m ≤ 16 % — переход на А с Kт ≈ 1,07–1,43 вместо 1,28 — экономия цемента при той же Bнорm. Алгоритм — переход Г → Б → А.
Чек-лист для лаборатории РБУ🔗
- Зафиксировать номинальный состав партии (6.1.1).
- Отобрать ≥ 2 пробы, вести журнал Ri по пробам.
- Раз в период (1–3 мес.) — V̄m по (8), ≥ 30 Ri.
- Назначить RT на 1–4 нед. (6.4.2), вписать в паспорт (6.5.4).
- Каждую партию — Rm ≥ RT, Rmin ≥ Bнорm (6.5.2).
- Не применять Vm смены как V̄m без накопления.
Цифровой инженер лаборатории LABGO🔗
Цифровой инженер лаборатории LABGO для схемы А:
- агрегирует Ri по партиям и считает V̄m по (8);
- предлагает Kт и RT на контролируемый период с ссылкой на табл. А.1;
- проверяет (11)–(12) для каждого паспорта;
- напоминает о ≥ 30 Ri до перехода с схемы Г;
- разделяет контроль смеси (А) и монолита (В/Г).
Он не подписывает паспорт от имени производителя — убирает путаницу «Vm смены = RT месяца».
Заказать входной контроль с расчётом по 18105: labgo.ai/ru/labs/rfq — укажите схему А, класс и номинальный состав.
Частые вопросы (FAQ)🔗
Сколько нужно Ri для старта схемы А?🔗
Не менее 30 единичных результатов за анализируемый период (п. 4.5). Меньше — схема Б (≥ 15) или Г на старте (п. 6.1.2).
Можно ли менять RT каждую неделю?🔗
RT фиксируют на контролируемый период (1 нед. — 1 мес., п. 6.4.2). Пересчёт V̄m — после нового анализируемого периода, не после каждой партии.
V̄m и Vm — в чём разница?🔗
Vm — текущий для одной партии (п. 3.1.23, формула (7)). V̄m — средний за анализируемый период при схеме А (п. 3.1.21, формула (8)). Kт для А — только от V̄m.
Схема А на монолите объекта?🔗
Нет. На конструкции — В или Г (раздел 8). Схема А — завод, РБУ, изделия по образцам.
Что если V̄m попал в «недопустимую область»?🔗
При V̄m ≥ 17 % (табл. А.1) Kт не назначают — нужны меры по п. 4.8 (стабилизация технологии, разбор причин разброса). См. Vm и пороги.
Лаборатории в каталоге LABGO🔗
Лаборатории с контролем партий бетона по схеме А ГОСТ 18105
Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.
8 лабораторий в каталоге.
Связанные материалы🔗
- п. 6.1.2 и п. 7.1.3 — выбор схемы — А / Б / Г на РБУ, В только на ЖБИ
- П. 6.3.3 — формула (8), V̄m — взвешенное среднее, вес n_i
- п. 6.3.1 и п. 7.3.1 — анализируемый период — срок и минимум Ri до (8)
- Требуемая прочность RT — Kт по V̄m при схеме А
- Схема Б: скользящий Vc — если < 30 Ri, формула (10)
- Коэффициент вариации Vm — Vm_i для формулы (8)
- Минимальное единичное Ri — формулы (11)–(12)
- Виды нормируемой прочности — V̄m отдельно по R7/R28
- Статистический контроль: схемы А–Г — обзор всех схем
- Испытание кубов по ГОСТ 10180 — серии и Ri
- Отбор проб на РБУ — п. 6.2.1, цепочка до V̄m
- Подвижность П1–П5 — входной контроль смеси
- Класс бетона и Bнорm — B25 → 25,0 МПа
- Схема Г на монолите — контраст со стартом Г на заводе
- Схема Г на РБУ — RT = 1,28·Bнорm, п. 6.1.2
- Переход Г → Б → А — алгоритм смены схем
- Паспорт качества смеси — RT на контролируемый период в 7473
- Объединение составов — п. 6.1.3, два рецепта B25
- ГОСТ 18105-2018 — полный текст
Статья подготовлена командой LABGO.AI. Факты сверены с п. 4.5–4.6, 6.1.1–6.5.4, 7.1.3 и приложением А ГОСТ 18105-2018 в базе LABGO.
Поделиться статьей
Статья оказалась полезной? Поделитесь с коллегами
Готовы начать испытания?
Получите профессиональные результаты уже сегодня
Рекомендуемые статьи
Другие статьи, которые могут вас заинтересовать

Формула (8) средней прочности: схемы А и Б по ГОСТ 18105
Практический разбор взвешенного среднего Vm по формуле (8): как считать V̄m и скользящий Vc, зачем вес n_i, связь с Kт и RT, п. 7.3.3 на заводе ЖБИ и типичные ошибки технолога РБУ.

Контролируемый и анализируемый период: когда менять RT в паспорте по п. 6.4.2 ГОСТ 18105
Практический разбор для технолога РБУ и ПТО: определения п. 3.1.1 и 3.1.8, расчёт V̄m за анализируемый период, фиксация RT на 1–4 недели по п. 6.4.2, запись в паспорт 7473 и отличие от скользящего Vc схемы Б.

Объединение номинальных составов бетона в одну партию: четыре условия п. 6.1.3 ГОСТ 18105
Когда РБУ может объединить разные рецептуры B25 в одну партию по схемам А или Б: V̄m ≤ 13 %, разброс 2 %, крупность и цемент, проверка раз в год и расчёт RT.
