Приёмка монолита: что смотрит технадзор по СП 70.13330.2012
На объекте залили перекрытие B25, акт скрытых работ подписан, опалубку сняли «по календарю». Через две недели технадзор открывает пакет документов и задаёт вопросы, от которых зависит приёмка этажа:
- есть ли в журнале Bф по каждой конструкции?
- достаточно ли участков НК — не «три точки на весь этаж»?
- можно ли было распалубить при 70 % проектной прочности?
Ответы — не в договорённостях на объекте, а в СП 70.13330.2012 (актуализированная редакция СНиП 3.03.01-87), разделы 5.5 и 5.18. Ниже — практический разбор для инженера ПТО, заказчика и представителя лаборатории, без «воды» и с прямыми отсылками к пунктам.
Полный текст норматива: СП 70.13330.2012 в базе LABGO.
Для кого эта статья
Материал для инженеров ПТО, технадзора заказчика и начальников строительных лабораторий, которые готовят или проверяют пакет на приёмку монолита. Типичные запросы: «что смотрит технадзор при приёмке монолита», «какие акты нужны», «сколько точек НК», «когда можно распалубить перекрытие».
Какие документы технадзор запрашивает в первую очередь🔗
П. 3.5: данные о работах ежедневно вносят в журналы — в том числе журнал бетонных работ (приложение Ф). По ходу монтажа фиксируют положение конструкций на геодезических исполнительных схемах. По результатам текущего контроля составляют акты освидетельствования скрытых работ.
П. 3.23: производственный контроль строительно-монтажных работ ведут по СП 48.13330. При окончательной приёмке конструкций (п. 4.12.1, 4.13.3, 4.15.3 и др.) предъявляют документы, перечисленные в 3.23 — исполнительная документация, журналы, акты.
На практике ПТО проверяет связку:
| Документ | Зачем технадзору |
|---|---|
| Журнал бетонных работ (прил. Ф) | Объём, марка, дата, условия твердения, Bф каждой конструкции (п. 5.18.15) |
| Акты скрытых работ | Арматура, закладные, опалубка до заливки (п. 3.5, 5.18.2) |
| Акт освидетельствования ответственных конструкций | Формальная приёмка по п. 5.18.2 |
| Протоколы ИЛ | Входной, операционный и приемочный контроль бетона (п. 5.5.1–5.5.4) |
| Исполнительные схемы | Геометрия vs табл. 5.12 (п. 5.18.1, 5.18.3) |
Если в журнале нет Bф по колонне или перекрытию — формально пакет не закрыт, даже при «хороших» протоколах кубов с площадки.
Три вида контроля бетона — где ломается цепочка🔗

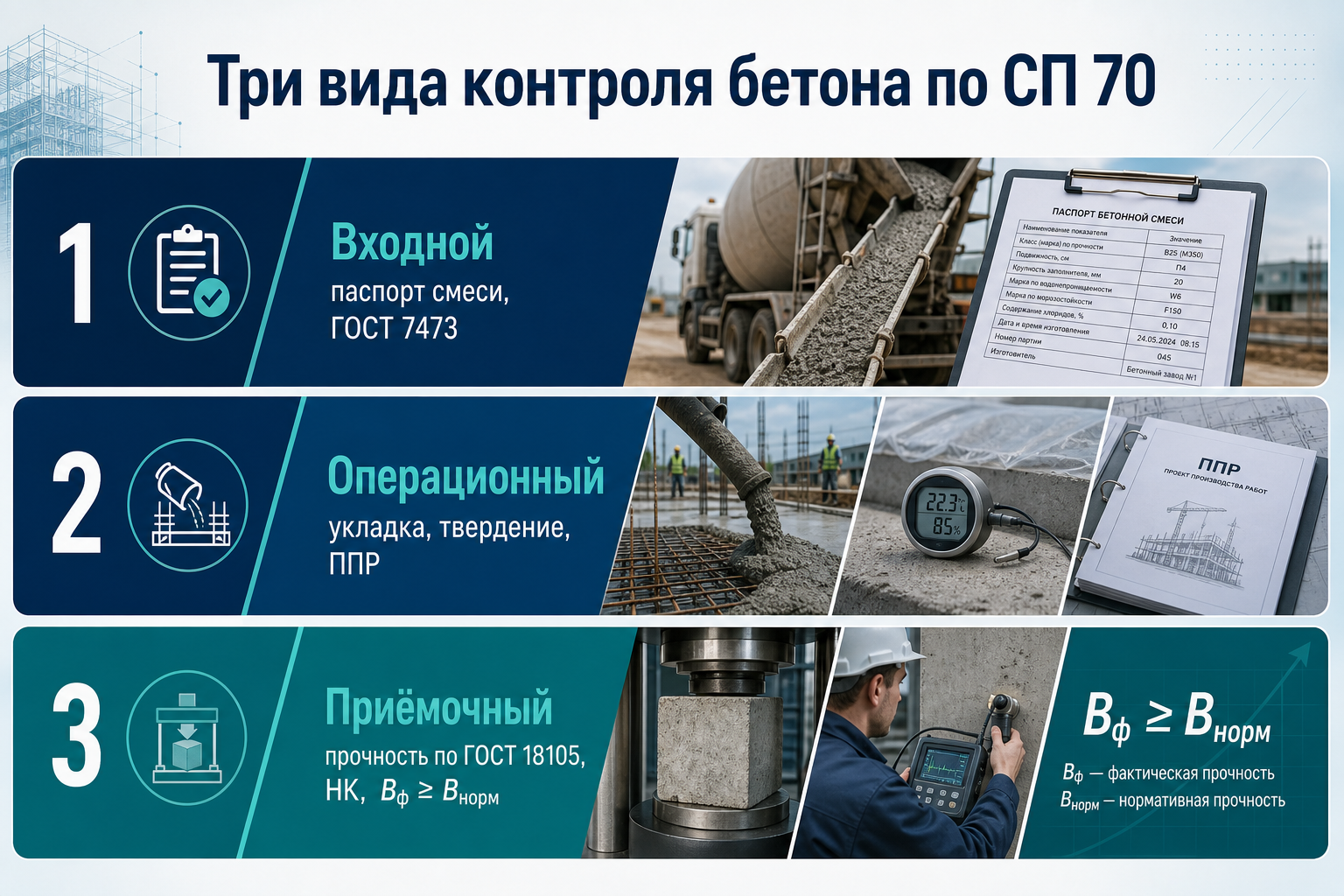

Три вида контроля бетона по СП 70.13330.2012
П. 5.5.1: контроль качества бетона включает входной, операционный и приемочный.
| Вид | Что проверяют | Пункт СП 70 |
|---|---|---|
| Входной | Паспорт смеси, соответствие договору, показатели по ППР | 5.5.2 |
| Операционный | Способ укладки, режим твердения vs ППР и технологический регламент | 5.5.3 |
| Приемочный | Фактические показатели vs все проектные | 5.5.4 |
П. 5.5.5: прочность монолита в промежуточном и проектном возрасте — статистически по ГОСТ 18105, ГОСТ 31914 (для B60+), методами ГОСТ 17624 и ГОСТ 22690 или кернами по ГОСТ 28570 при сплошном контроле.
Примечание к п. 5.5.5: кубы, изготовленные у места бетонирования, — только в исключительных случаях по ГОСТ 18105 и 31914. На типовом объекте технадзор ждёт НК на монолите, а не «средний куб × 0,8».
Прочность на монолите: сколько точек и как считают Bф🔗
Сплошной НК в проектном возрасте🔗
П. 5.18.8: в проектном возрасте — сплошной неразрушающий контроль всех конструкций партии. Минимум участков по ГОСТ 18105:
| Тип конструкции | Минимум участков |
|---|---|
| Плоские (стена, перекрытие, плита) | 3 на захватку |
| Линейные горизонтальные (балка, ригель) | 1 на 4 м длины (или 3 на захватку) |
| Линейные вертикальные (колонна, пилон) | 6 на конструкцию |
П. 5.18.9: для расчёта Vm (однородности) — не менее 20 участков измерений на партию. Число измерений на участке — по ГОСТ 17624 или ГОСТ 22690.
Условие приёмки🔗
П. 5.18.14: партия принимается, если в каждой конструкции:
П. 5.18.15: значения Bф каждой конструкции — в журнале бетонных работ.
Подробный расчёт Rm, Sm, Vm и схемы А–Г — в практическом разборе ГОСТ 18105. Для B60 и выше дополнительно Kт ≥ 1,14 и особые формулы Bф (п. 5.18.13) — см. статью по ГОСТ 31914.
Промежуточный возраст и распалубка🔗
П. 5.18.7: в промежуточном возрасте НК — не менее одной конструкции каждого вида (колонна, стена, перекрытие, ригель…) из партии.
Табл. 5.11, п. 10 (п. 5.17.8): минимальная прочность при распалубке незагруженных конструкций:
| Поверхность | Минимальная прочность |
|---|---|
| Вертикальные (сохранение формы) | 0,5 МПа |
| Горизонтальные и наклонные, пролёт до 6 м | 70 % проектной |
| Горизонтальные и наклонные, пролёт свыше 6 м | 80 % проектной |
Контроль — измерительный по ГОСТ 22690, запись в журнал бетонных работ. П. 11 табл. 5.11: для загруженных конструкций (в т. ч. от вышележащего бетона) прочность определяет ППР и согласует проектная организация.
Что ещё смотрит технадзор при приёмке конструкции🔗
П. 5.18.1–5.18.3: помимо бетона проверяют:
- геометрию — предельные отклонения табл. 5.12 (отклонение осей колонн, толщина плит, положение закладных и т. д.);
- поверхность и дефекты — п. 5.18.4, требования приложения Х (трещины, раковины, сколы, обнажение арматуры);
- арматуру и закладные — п. 5.16, 5.18.16–5.18.17;
- ширину трещин — п. 5.18.20 (например, не более 0,3–0,4 мм из условия сохранности арматуры).
П. 5.18.21: при отклонениях от проекта и раздела 5.18 — акт и согласование с проектной организацией по безопасности конструкций.
Таблица «вопрос ПТО → пункт СП 70»🔗
| Вопрос на объекте | Где ответ в СП 70 |
|---|---|
| Какие журналы обязательны? | п. 3.5 — журнал бетонных работ (прил. Ф) |
| Какие акты при приёмке? | п. 5.18.2 — скрытые работы + ответственные конструкции |
| Можно ли принять только по кубам с площадки? | п. 5.5.5, примечание — исключение; основной метод — НК |
| Сколько точек НК на перекрытие? | п. 5.18.8 — ≥ 3 на захватку |
| Сколько участков для Vm? | п. 5.18.9 — ≥ 20 на партию |
| Когда снимать опалубку с балки 8 м? | табл. 5.11 п. 10 — 80 % проектной, контроль по 22690 |
| Условие приёмки по прочности? | п. 5.18.14 — Bф ≥ Bнорм в каждой конструкции |
| Куда писать Bф? | п. 5.18.15 — журнал бетонных работ |
| Что при несоответствии? | п. 5.18.21 — акт + проектная организация |
Чеклист приёмки монолита для ПТО🔗

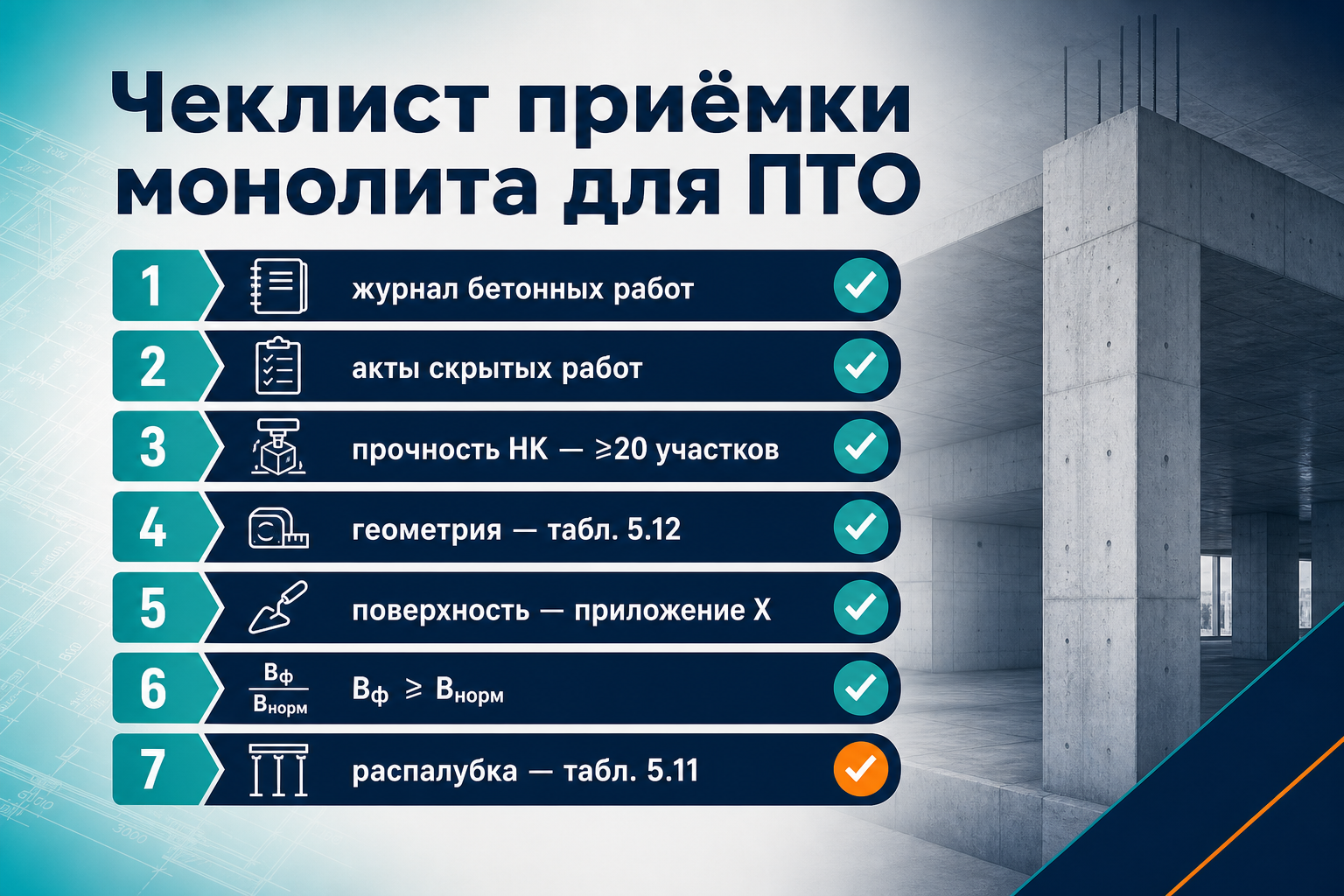

Чеклист приёмки монолита по СП 70.13330.2012
Документы
- Журнал бетонных работ заполнен ежедневно (п. 3.5)
- Акты скрытых работ на арматуру, опалубку, закладные
- Акт освидетельствования ответственных конструкций (п. 5.18.2)
- Исполнительные геодезические схемы
Бетон — три контура
- Входной: паспорта смеси, показатели по ППР (п. 5.5.2)
- Операционный: укладка и твердение vs ППР (п. 5.5.3)
- Приемочный: протоколы НК / кернов (п. 5.5.4–5.5.5)
Прочность
- Сплошной НК в проектном возрасте (п. 5.18.8)
- ≥ 20 участков для однородности (п. 5.18.9)
- Bф ≥ Bнорм в каждой конструкции (п. 5.18.14)
- Bф внесены в журнал (п. 5.18.15)
- Распалубка — прочность по табл. 5.11 п. 10, протокол 22690
Конструкция
- Геометрия — табл. 5.12
- Поверхность — приложение Х, п. 5.18.4
- Нет обнажения арматуры (п. 5.18.16)
- Трещины — в пределах п. 5.18.20
Где помогает цифровой инженер лаборатории LABGO🔗
На объекте ПТО сверяет десятки протоколов, журнал, акты и расчёт Bф по ГОСТ 18105 — вручную это часы и типичные пропуски: «три точки вместо шести на колонну», Bф не перенесли в журнал, распалубили без 70 % по 22690.
Цифровой инженер лаборатории на labgo.ai — не замена подписи начальника ИЛ и решения проектировщика, а помощник, который:
- проверяет полноту пакета (журнал → протокол → расчёт Bф → пункт СП 70);
- считает Rm, Vm, Bф по выбранной схеме с отсылками к п. 5.18.8–5.18.14;
- сопоставляет распалубочную прочность с табл. 5.11 и протоколами ГОСТ 22690;
- формирует черновик ведомости для протокола — до подписи ответственного лица.
Для лаборатории и ПТО: попробуйте сценарий «приёмка монолита» — от НК на захватке до условия Bф ≥ Bнорм с каноническими формулировками из базы ГОСТов LABGO.
Частые вопросы (FAQ)🔗
Можно ли принять монолит только по кубам, отлитым на площадке?🔗
П. 5.5.5 и примечание: кубы у места бетонирования — исключение по ГОСТ 18105 и 31914. На типовом объекте приемочный контроль прочности — НК на каждой конструкции (п. 5.18.8) или керны по проекту (п. 5.18.10–5.18.11).
Сколько точек НК нужно на перекрытие одной захватки?🔗
П. 5.18.8: не менее трёх участков на захватку для плоских конструкций. Плюс для статистики однородности партии — ≥ 20 участков суммарно (п. 5.18.9).
Когда можно снимать опалубку с перекрытия пролётом 5 м?🔗
Табл. 5.11, п. 10: для горизонтальных поверхностей при пролёте до 6 м — 70 % проектной прочности, контроль измерительный по ГОСТ 22690, запись в журнал. «Прошло 7 суток» без измерения — не аргумент для технадзора.
Что делать, если Bф одной колонны ниже Bнорм, а остальные в норме?🔗
П. 5.18.14: приёмка — только если Bф ≥ Bнорм в каждой конструкции партии. Одна «просевшая» колонна блокирует приёмку; дальше — п. 5.18.21 (акт, проектная организация). Пошаговый алгоритм — «Прочность не прошла: алгоритм для ПТО».
Чем СП 70 связан с ГОСТ 18105?🔗
СП 70 задаёт объём и метод контроля на объекте (п. 5.5.5, 5.18.6–5.18.14), ГОСТ 18105 — как считать Rm, Vm и Bф. Без обоих документов приёмка не складывается.
Лаборатории в каталоге LABGO🔗
Лаборатории с контролем прочности монолита для приёмки по СП 70
Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.
8 лабораторий в каталоге.
Заказать испытания и НК на объекте: labgo.ai
Связанные материалы🔗
- ИИ-агент: сбор протоколов к АОСР — кластер H №58
- ИИ-агент: ИД по бетону — кластер H №60
- Статистический контроль прочности: схемы А–Г — расчёт Bф для п. 5.18.14
распалубка и сплошной контроль
- Ультразвуковой контроль по ГОСТ 17624-2021 — участки измерений п. 5.18.9
- Контроль высокопрочного бетона B60+ — п. 5.18.13, Kт ≥ 1,14
когда кубы всё же допустимы
- Подвижность бетонной смеси П1–П5 — п. 5.5.2, входной контроль смеси
- Требуемая прочность RT — п. 6.5.4, сверка с паспортом
- Скорость набора прочности R₂/R₂₈ — табл. 5.11, распалубка 70 %
- Отбор кернов из бетона по ГОСТ 28570 — п. 5.18.11
- Журнал бетонных работ — роль лаборатории — выпуск III №101, прил. Ф,
- Схема Г контроля прочности монолита — Bф = 0,8·Rm, п. 8.4.4
- Схема В контроля прочности монолита — основной режим п. 8.1.5
- Минимальное единичное Ri — Rmin ≥ Bнорm, формула (12)
- Коэффициент вариации Vm — Vm и Kт, п. 5.4
входной контроль вяжущего
- Как заказать испытания морозостойкости через LABGO — п. 5.5.6, заказ протокола F
- Приёмка плиты перекрытия №90 — чеклист ПТО, финал кластера J
- СП 70.13330.2012 — полный текст
Статья подготовлена командой LABGO.AI. Факты сверены с разделами 3.5, 5.5 и 5.18 СП 70.13330.2012 в базе LABGO.
Поделиться статьей
Статья оказалась полезной? Поделитесь с коллегами
Готовы начать испытания?
Получите профессиональные результаты уже сегодня
Рекомендуемые статьи
Другие статьи, которые могут вас заинтересовать

Журнал бетонных работ по СП 70: что вносит лаборатория
Для лаборанта и начальника ИЛ: какие данные из протоколов попадают в журнал бетонных работ (приложение Ф), п. 5.18.15 о Bф каждой конструкции и связка с таблицами 5.8, 5.11 и ГОСТ 10180/18105/22690.

Приёмка монолитной плиты перекрытия: чеклист инженера ПТО
Пошаговый чеклист ПТО на плиту перекрытия: акт скрытых работ, высота сброса ≤1 м, распалубка по ППР, НК не менее 3 участков на захватку, Bф ≥ Bнорм в журнале — финал кластера J.

Когда ПТО требует подтверждения прочности кернами
Инженер ПТО решает, когда после кубов и НК назначать вскрытие по ГОСТ 28570: спор с подрядчиком, сомнительный НК, зона с Vm > 15 %, приёмка скрытых работ — до заказа в ИЛ и до подписи АОСР.
