Базовый первый метод морозостойкости бетона F₁ по ГОСТ 10060
Лаборант получает заявку: «марка F200, метод базовый». В журнале нужно записать не «заморозили кубы», а конкретный маршрут: насыщение водой, 6 контрольных + 12 основных, 150/200 циклов, режим табл. 5, проверка формулы (7).
Базовый первый метод (п. 5.1, марка F₁ по табл. 1) — эталонный способ для тяжёлого и обычного бетона: не дорожные/аэродромные покрытия и не конструкции в минерализованной воде. При расхождении с ускоренными методами окончательный результат — базовый (п. 4.3).
Полный текст: ГОСТ 10060-2012 в базе LABGO.
Для кого эта статья
Материал для лаборанта и инженера ИЛ, который выполняет базовый первый метод. Обзор четырёх методов и ИИ-агента — карта F₁–F₂ и таблицы 1–7; базовый второй F₂ — дорожный бетон и NaCl (статья №32); здесь — только п. 5.1.
С чем не путать🔗
| Материал | Фокус | Эта статья №31 |
|---|---|---|
| Обзор 10060 + агент | 4 метода, F₁–F₂ | Только базовый первый — полевой протокол |
| Изготовление кубов | Формы, уплотнение | После твердения — насыщение и циклы |
| Ускоренные методы | Разд. 6.1–6.2 (№33) | Базовый — дольше, но приоритетен |
| Марки F1 и F2 | ПТО, проект (№32) | Исполнение F₁ в лаборатории |
| Контрольные и основные №35 | Табл. 3, (7) | Циклы и режим табл. 5 |
Когда применять базовый первый метод🔗
| Условие | Базовый первый F₁ | Не этот метод |
|---|---|---|
| Вид бетона | Все, кроме дорожных, аэродромных, в минерализованной воде (п. 4.1, табл. 1) | → базовый второй F₂ (п. 5.2) |
| Среда насыщения | Вода (п. 4.12, табл. 1) | → 5 % NaCl — второй метод |
| Марка в проекте | F₁ (п. 4.2, определение п. 3.4) | F₂ — другая строка табл. 4 |
| Возраст бетона | Проектный (п. 4.4) | Раньше — недопустимо |
| Спор базовый vs ускоренный | Базовый побеждает (п. 4.3) | Ускоренный — только при согласовании |
Образцы: размеры и число🔗
Табл. 2: куб 100×100×100 или 150×150×150 мм.
Табл. 3 для первого метода:
| Серия | Минимум, шт. | Назначение |
|---|---|---|
| Контрольные | 6 | Прочность до циклов (п. 3.8) |
| Основные | 12* | Прочность после циклов (п. 3.7) |
*При испытании до разрушения число основных увеличивают (пояснение к табл. 3), чтобы дойти до максимальной марки.

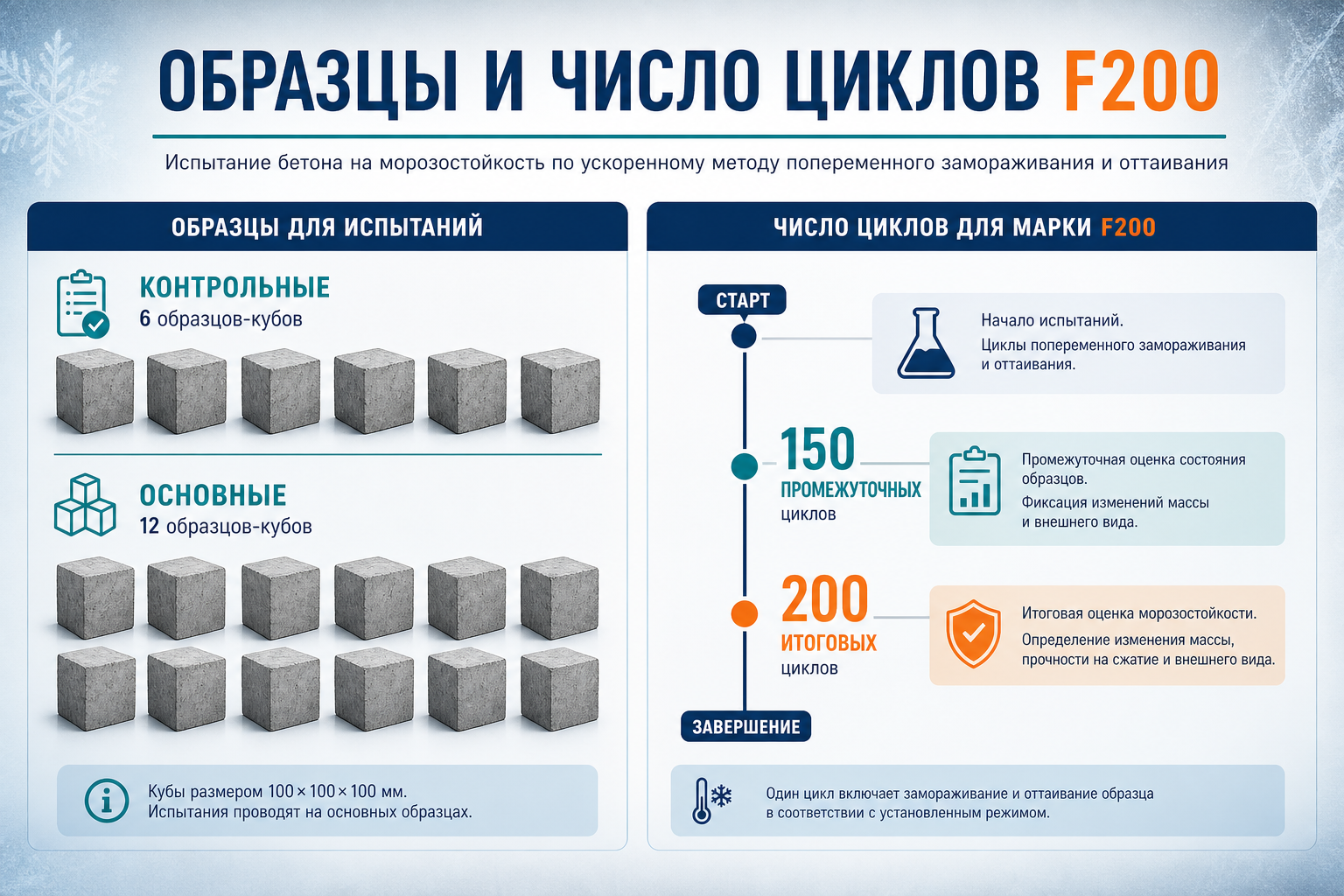

Контрольные и основные образцы, циклы для марки F200
П. 4.7: все образцы — из одной пробы, твердение по ГОСТ 10180. П. 4.10: без внешних дефектов; разброс плотности в серии ≤ 30 кг/м³.
Насыщение водой (п. 4.12)🔗
Для базового первого метода контрольные и основные насыщают водой при (20 ± 2) °С:
- Погружение на ⅓ высоты — 24 ч;
- Уровень до ⅔ — ещё 24 ч;
- Полное погружение — 48 ч, слой воды над гранью ≥ 20 мм.
Частая ошибка
Начинать циклы без полного насыщения или с разной длительностью между сериями — результат несопоставим с табл. 1 (среда — вода).
Число циклов — таблица 4, строка F₁🔗
П. 5.1.3.3, п. 4.14: число циклов — по табл. 4, строка «Базовые / Первый / F₁».
| Марка | Промежуточное испытание | Итоговое испытание |
|---|---|---|
| F100 | 75 | 100 |
| F150 | 100 | 150 |
| F200 | 150 | 200 |
| F300 | 200 | 300 |
| F400 | 300 | 400 |
Промежуточная отметка — контроль прочности на пути к заявленной марке; итоговая — заключение о марке при выполнении критериев п. 5.2.4.4.
Для F25 в таблице указано 15/25* — уточняйте актуальную редакцию и примечание к 15* в полном тексте.
Режим одного цикла — таблица 5🔗

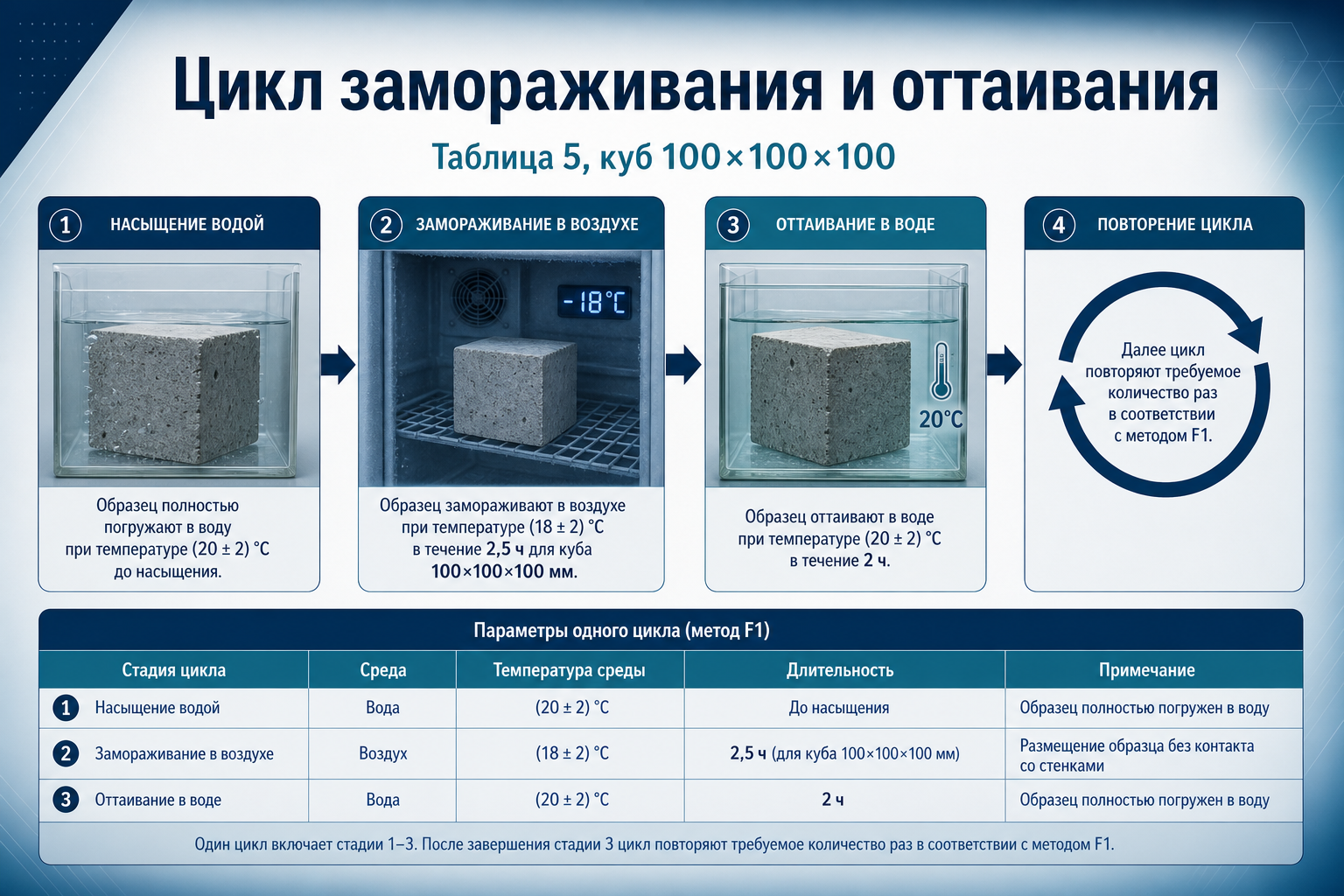

Цикл замораживания и оттаивания: режим таблицы 5
| Размер куба | Заморозка (воздух) | Оттаивание (вода) |
|---|---|---|
| 100×100×100 | ≥ 2,5 ч при минус (18 ± 2) °С | (2 ± 0,5) ч при (20 ± 2) °С |
| 150×150×150 | ≥ 3,5 ч при минус (18 ± 2) °С | (3 ± 0,5) ч при (20 ± 2) °С |
П. 5.1.3.2: начало заморозки — момент минус 16 °С в камере (камера рассчитана на минус (18 ± 2) °С по п. 5.1.1). Расстояние между образцами и стенками ≥ 20 мм.
П. 5.1.3.4 — для лёгкого бетона время заморозки увеличивают:
| Марка по плотности | Добавка к минимуму заморозки |
|---|---|
| D1500–D1200 | +0,5 ч |
| D1200–D1000 | +1 ч |
| D900 и менее | +1,5 ч |
Пошаговый протокол лаборанта (п. 5.1.3)🔗
1. Изготовить образцы по 5.1.2.1 (формы ГОСТ 22685), довести до проектного возраста
2. Насытить водой по 4.12
3. Контрольные (6 шт.): сжатие по ГОСТ 10180 → формула (4), V_m ≤ 9 % (п. 5.1.3.1)
├─ V_m > 9 % → серию СНЯТЬ, новая серия
└─ ОК → зафиксировать X_cp^I
4. Основные (12 шт.): в морозильную камеру (п. 5.1.3.2)
5. Цикл: заморозка (табл. 5) → оттаивание в ванне (п. 5.1.3.5)
├─ Воду в ванне менять каждые 100 циклов (п. 5.1.3.6)
└─ ≥ 1 цикл в сутки, непрерывно (п. 4.13)
6. На промежуточной отметке (табл. 4) — осмотр; при трещинах/сколах СТОП (п. 5.1.3.8)
7. После итогового числа циклов — сжатие основных (п. 5.1.3.7)
8. Обработка по 5.2.4 → формулы (2)–(7)
9. Заключение о марке — п. 5.2.4.4
Контроль серии на старте: V_m ≤ 9 %🔗
П. 5.1.3.1: до циклов испытывают контрольные образцы. По формуле (4) считают коэффициент вариации V_m серии контрольных.
Если V_m > 9 % — серию снимают с испытаний и изготавливают новую. Это не «мягкая рекомендация»: без однородной контрольной серии X_min^I в формуле (7) теряет смысл.
Обработка результатов (п. 5.2.4)🔗
П. 5.1.3.9 отсылает к п. 5.2.4 — та же цепочка, что для базового второго метода:
| Шаг | Формула | Суть |
|---|---|---|
| Средняя прочность | (2) | X_cp по серии |
| σ_n | (3) | W_m / α, α — табл. 6 |
| Вариация | (4) | V_m = σ_n / X_cp |
| Нижняя граница контрольных | (5) | X_min^I = X_cp^I − t_β·σ_n^I |
| Нижняя граница основных | (6) | X_min^II = X_cp^II − t_β·σ_n^II |
| Критерий выдерживания | (7) | X_min^II ≥ 0,9·X_min^I |
t_β — табл. 7 при p = 0,95 (для n = 6: 2,570).
П. 5.2.4.4 — марку принимают по табл. 4, если на заданном числе циклов:
- выполняется (7);
- нет трещин, сколов, шелушения рёбер (п. 5.1.3.8);
- для лёгкого бетона F50 и менее — отдельный критерий: снижение средней прочности ≤ 15 % (тот же пункт).
Пример расчёта — приложение Д ГОСТ.
Чеклист перед подписью протокола🔗
- Метод — базовый первый, марка F₁, среда — вода
- 6 контрольных + 12 основных из одной пробы
- Насыщение по п. 4.12 (96 ч полного цикла погружения)
- V_m ≤ 9 % на контрольных до заморозки
- Режим цикла — табл. 5 (размер куба, лёгкий бетон — добавка времени)
- Число циклов — табл. 4, строка F₁ (промежуточная + итоговая)
- Вода в ванне оттаивания — смена каждые 100 циклов
- Проверена формула (7) с t_β из табл. 7
- Осмотр на трещины/сколы задокументирован
- Журнал — приложение Г
FAQ🔗
Чем первый метод отличается от второго базового?🔗
Первый — насыщение и оттаивание в воде, заморозка на воздухе (табл. 1, п. 5.1). Второй — 5 % NaCl для дорожных/аэродромных и бетона в минерализованной воде (п. 5.2). Подробнее — марки F1 и F2.
Можно ли взять ускоренный метод вместо базового первого?🔗
Да, если вид бетона допускает (п. 4.1). Но при расхождении результатов окончательный — базовый (п. 4.3). Ускоренные — статья №33.
Сколько дней занимает F200?🔗
При ≥ 1 цикле в сутки (п. 4.13) — около 200 рабочих дней на итоговую отметку плюс время насыщения и прочность. Промежуточный контроль на 150 циклах — по табл. 4.
Что если на 80-м цикле появился скол?🔗
П. 5.1.3.8: испытания прекращают. Марка — по последней отметке табл. 4, где критерии ещё выполнялись, либо бетон не выдержал заявленную марку.
Нужно ли взвешивать образцы в первом методе?🔗
В п. 5.1.3 взвешивание не прописано (в отличие от п. 5.2 для NaCl). Критерий Δm ≤ 2 % в п. 5.2.4.4 относится к общей обработке; для первого метода ключевой критерий — формула (7) и внешний вид образцов.
Где пример расчёта X_min?🔗
Приложение Д ГОСТ 10060-2012 — эталонные числа для проверки Excel-ведомости лаборатории.
Лаборатории с испытаниями морозостойкости бетона
Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 10060-2012. Полный текст стандарта — на странице ГОСТа.
18 лабораторий в каталоге.
- expertlab.pro
- mosstroylab.ru
- nicdsm.ru
- АО «ЛСЦ Производственных Испытаний и Исследований "Микро"»
- БюроСИ
- Группа компаний КТБ (KTB Beton Group)
- Инс-Лаб
- Инфосмит
- Испытательная лаборатория при Кубанском Государтвенном Технологическом университете
- НИЛ «Политех-СКиМ-Тест»
- ООО «ИЛ Северный город»
- ООО «Испытательная лаборатория»
- ООО «С-ТЕСТ»
- Строительная лаборатория «И.Д.К»
- Строительная лаборатория «Сити-Тест»
- СтройЛаб-ЦЕНТР
- СтройЛаборатория СЛ
- Строймат и К
Связанные материалы🔗
карта F₁–F₂ и таблицы 1–7
- ИИ-агент: черновик протокола морозостойкости — кластер H №63
до насыщения и циклов
камера 20±2 °C перед 10060
прочность по 10180 в цепочке
п. 4.12 для ПТО (№34)
табл. 3, формула (7) (№35)
табл. 4 для ПТО (№36)
приложение А (№37)
когда заказывать F₁, а не F₂ (№32)
разд. 6.1–6.2, когда базовый приоритетен (№33)
цены и ИЛ
- ГОСТ 10060-2012 — полный текст
Статья подготовлена командой LABGO.AI. Факты сверены с полным текстом ГОСТ 10060-2012 в базе LABGO.
Поделиться статьей
Статья оказалась полезной? Поделитесь с коллегами
Готовы начать испытания?
Получите профессиональные результаты уже сегодня
Рекомендуемые статьи
Другие статьи, которые могут вас заинтересовать

Как ИИ-агент оформляет протокол морозостойкости по ГОСТ 10060
Для лаборанта и начальника ИЛ: обязательные блоки протокола F₁/F₂, цепочка формул (2)–(7), критерий X_min^II ≥ 0,9·X_min^I, табл. 4 циклов и где помощник снижает ошибку ручного расчёта.

Дилатометрический метод морозостойкости по ГОСТ 10060
Для лаборанта ИЛ: приложение А — измерение деформаций образца (А.4.3), реперы, критерий 0,1 %, призмы 100×100×300, циклы табл. 4, связь с приложением Б.

Контрольные и основные образцы при морозостойкости по ГОСТ 10060
Для лаборанта ИЛ: п. 3.7–3.8 и табл. 3 — 6 контрольных и 12 (или 6) основных, контрольные всегда в воде, V_m ≤ 9 %, формула (7) X_min^II ≥ 0,9·X_min^I.
