Приёмка свайного поля: документы и сейсмоакустика для ПТО по ГОСТ Р 72171-2025
К списку статей
ПТОСваиГОСТ Р 72171СейсмоакустикаПриёмка свайного поляГеотехникаИсполнительная документацияLABGO

Приёмка свайного поля: документы и сейсмоакустика для ПТО по ГОСТ Р 72171-2025

До ростверка в папке: программа контроля по СП 45, протокол ГОСТ Р 72171-2025 с сигналами и ELR ±10 %, журнал бурения, затем АОСР. Сейсмоакустика не заменяет статику по ГОСТ 5686.

Андрей ЛебедевИнженер-геотехник, привлечённый эксперт15 июня 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Дефекты свай: как читать сейсмоакустическую запись по ГОСТ Р 72171-2025
Статья
ПТОСваи

Дефекты свай: как читать сейсмоакустическую запись по ГОСТ Р 72171-2025

Для инженера ПТО: акустическая аномалия и дефект, типовые сигналы рис. Б.1, ELR ±10 %, раннее отражение и провал в сейсмограмме, что требовать в протоколе и когда не подписывать акт.

13 июн. 2026 г.
16 мин
Контроль сплошности буронабивных свай по ГОСТ Р 72171-2025
Статья
ПТОСваи

Контроль сплошности буронабивных свай по ГОСТ Р 72171-2025

Для инженера ПТО: что требовать до устройства ростверка — срубка оголовка без шлама, 7 суток после бетонирования, ELR ±10 %, заключение о длине и сплошности, отличие от статики по ГОСТ 5686.

11 июн. 2026 г.
15 мин
Определение длины и целостности сваи по отражениям сигнала по ГОСТ Р 72171-2025
Статья
СваиГОСТ Р 72171

Определение длины и целостности сваи по отражениям сигнала по ГОСТ Р 72171-2025

Для лаборанта: выделение отражений от подошвы и аномалий, формулы (1)–(2), выбор Δt и V, семь этапов приложения А, ELR по полю свай, заключение о сплошности в протоколе.

14 июн. 2026 г.
17 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Приёмка свайного поля — документы и сейсмоакустика для ПТО

    Подрядчик сдал папку на 84 сваи перед заливкой ростверка: журнал бурения, акты на бетон, один протокол сейсмоакустики на 12 свай по ASTM D5882. Инженер ПТО вернул комплект: нет программы контроля по СП 45.13330, в протоколе не ГОСТ Р 72171-2025, нет обработанных сигналов (п. 9.2д), ELR по полю не приложен, копий допуска и аккредитации лаборатории нет.

    Коротко. Приёмка свайного поля — сверка исполнительной документации до устройства ростверка. В папке должны быть программа контроля по СП 45.13330, протокол по ГОСТ Р 72171-2025 (не один ASTM), обработанные сигналы по п. 9.2д, таблица длин и ELR по полю в пределах ±10 % либо письменное обоснование, копии допуска к изысканиям и аттестата аккредитации, журнал бурения или погружения. После этого подписывают АОСР на свайное поле. Сейсмоакустика подтверждает длину и сплошность бетона, а не несущую способность: статику считают отдельно по ГОСТ 5686.

    Полный текст стандарта — ГОСТ Р 72171-2025 в базе LABGO. Как читают график — дефекты свай по сейсмограмме. Как считают длину — длина и целостность по отражениям.

    Какие документы нужны на приёмку свайного поля🔗

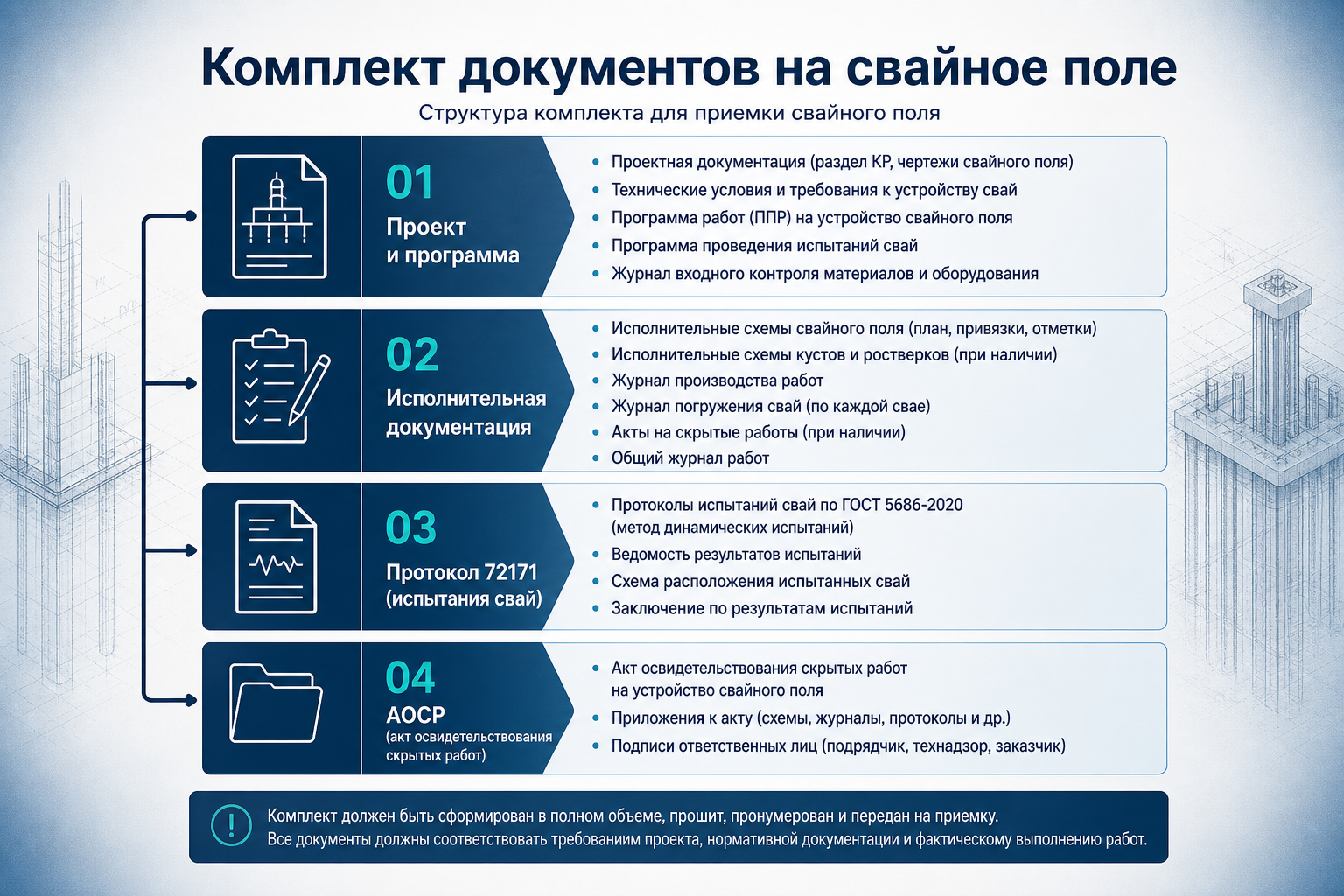

    Комплект документов на приёмку свайного поля

    Проект и программа🔗

    №ДокументЗачем ПТО
    1Раздел КР / свайное поле: схема, L, Ø, класс бетонаЭталон для п. 9.2б
    2Программа контроля свай (ППР или приложение к ППР)Объём выборки (п. 4.5)
    3Инженерно-геологический отчёт или выдержки ИГЭСопоставление аномалий (п. Б.1, требование 3)
    4Письмо проектировщика о сокращении срока до 3 суток (если есть)П. 7.1

    Исполнительная по устройству🔗

    №ДокументПроверка
    5Журнал бурения (буронабивные) или погруженияНомера свай совпадают со схемой
    6Паспорта бетонной смеси на каждую партиюКласс B для скорости V (п. А.4)
    7Акты укладки / температурный режим (по проекту)Срок не меньше 7 суток до контроля
    8Фото оголовков после срубки (рекомендуется)Нет шлама (п. 6.2)

    Результаты лаборатории🔗

    №ДокументОбязательные блоки
    9Протокол / заключение по ГОСТ Р 72171-2025П. 9.2а–ж
    10Обработанные сигналы с отметками отраженийП. 9.2д
    11Таблица L план, L изм, ELR, VП. Б.2–Б.3
    12Копия допуска к изысканиямП. 9.2е
    13Копия аттестата аккредитации лабораторииП. 9.2ж

    Приёмка🔗

    №ДокументКогда подписывает ПТО
    14АОСР «Устройство свайного поля»После пунктов 9–13
    15Ведомость исполнительной документацииВ составе ИД объекта

    Прайсы лабораторий по этому виду контроля — в сводке по сваям и сводке по геотехнике. Это ориентир по рынку, не заявка на испытание.

    Сколько свай должны обследовать🔗

    П. 4.5: число свай в выборке — по СП 45.13330 и СП 46.13330. В программе контроля ПТО фиксирует:

    ПараметрДействие
    Общее число свай на объектеИз проекта
    Число свай в выборке неразрушающего контроляПо СП 45 (тип фундамента, категория)
    Номера свай в протоколеВходят в выборку, не произвольные
    Контрольные статические сваиОтдельно по проекту (ГОСТ 5686)

    Протокол на 3 сваи при программе на 20 — основание вернуть пакет, даже если эти три «в норме».

    Сводный чеклист ПТО перед подписью АОСР🔗

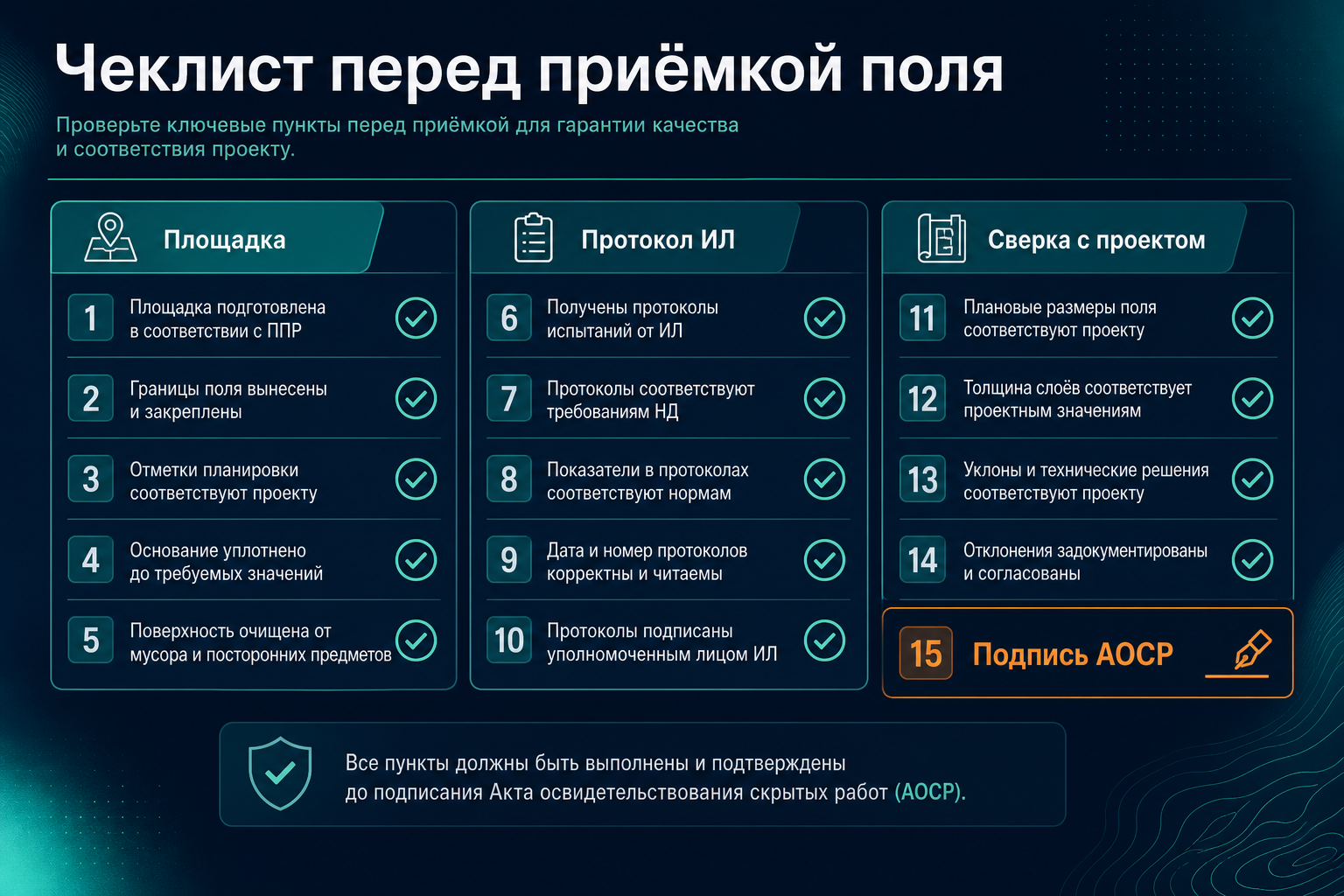

    Сводный чеклист приёмки свайного поля

    До выезда лаборатории🔗

    №ПроверкаНормативПодробнее
    1Срубка оголовка, нет шламаП. 6.2Буронабивные сваи
    2Не меньше 7 суток после бетонированияП. 7.1Буронабивные сваи
    3Доступ к оголовкам, площадки под датчикП. 6.3–6.4Сейсмоакустический метод
    4Ростверк не залит (метод 4.4.1)П. 4.4.1—

    Протокол лаборатории🔗

    №ПроверкаНормативПодробнее
    5Норматив: ГОСТ Р 72171-2025Разд. 1, п. 9.2гНе только ASTM
    6Блоки 9.2а–ж заполненыРазд. 9Таблица комплекта выше
    7Обработанные сигналы приложеныП. 9.2дРасшифровка графика
    8ELR по полю в ±10 % или обоснованиеП. Б.3Расшифровка графика
    9Заключение: длина и сплошность раздельноП. 9.2д, п. 3.8Длина по отражениям
    10Оговорки приложения В при аномалияхП. 8.7Расшифровка графика

    Сверка с проектом🔗

    №ПроверкаДействие при несоответствии
    11Все сваи выборки есть в журнале буренияЗапрос недостающих листов
    12L изм и L план по каждой сваеСваи с ELR вне ±10 % — в реестр замечаний
    13Аномалии сопоставлены с ИГЭЛожные «дефекты» на границе грунта
    14Статические испытания — по графику проектаНе подменять сейсмоакустикой

    Кто считает длину сваи, а кто принимает поле

    Лаборатория оформляет протокол по ГОСТ Р 72171-2025: сигналы, длина, сплошность, ELR. Инженер ПТО сверяет папку с программой и проектом и не подписывает АОСР по одному ASTM без национального стандарта.

    Для лабораторииЦифровой сотрудник собирает черновик протокола 72171 — подпись остаётся за начальником лабораторииДля инженера ПТОЧеклист папки до ростверка: программа, сигналы, ELR, АОСР — без подмены статики сейсмоакустикой

    Что такое приёмка поля по ГОСТ Р 72171🔗

    П. 4.1: контроль длины и сплошности ведут по ГОСТ Р 72171 и программе работ.

    П. 4.4.1: типовой случай — сваи без ростверка, доступ к оголовку. Приёмку поля логично закрыть до заливки ростверка: иначе метод 4.4.1 недоступен без штраб (п. 4.4.2).

    ЭтапЧто принимает ПТОДокумент
    Устройство свайСоответствие проекту: Ø, L, арматураЖурнал бурения / погружения
    Неразрушающий контрольДлина и сплошность по выборкеПротокол ГОСТ Р 72171
    Скрытые работыГотовность поля к ростверкуАОСР на свайное поле
    Несущая способностьПо проекту, отдельноСтатика ГОСТ 5686

    Реестр замечаний: три типовых исхода🔗

    ИсходУсловиеДействие ПТО
    ПринятоВсе пункты 1–14 чеклиста, ELR в норме, сплошность без необоснованных аномалийПодпись АОСР, передача на ростверк
    УсловноЕдиничные сваи вне ELR с письменным заключением лаборатории и решением проектировщикаАОСР с перечнем свай-исключений
    ОтклоненоШлам, срок меньше 7 суток, нет п. 9.2д, системный ELR ниже −10 %, «сплошность в норме» при провале на графикеВозврат на доработку, без АОСР

    Повторный контроль проблемных свай — новый протокол с датой и номерами, не правка от руки.

    Что указать в АОСР на свайное поле🔗

    В акте освидетельствования скрытых работ ПТО фиксирует:

    1. Объём устроенных свай (номера, Ø, L по проекту).
    2. Ссылку на протокол ГОСТ Р 72171 (номер, дата, лаборатория).
    3. Число обследованных свай и метод (4.4.1 — стандартный доступ к оголовку).
    4. Вывод: длина и сплошность бетона свай в объёме контроля соответствуют проектной документации — или перечень несоответствий.
    5. Ограничение: несущая способность определяется статическими испытаниями по проекту, если они запланированы.

    Не писать в АОСР «несущая способность подтверждена сейсмоакустикой» — это ошибка (п. 4.1, приложение В).

    Сейсмоакустика, статика и ультразвук в одном комплекте🔗

    МетодНормативВопрос приёмки
    СейсмоакустикаГОСТ Р 72171Длина и сплошность — в программе контроля
    Статические испытанияГОСТ 5686Несущая способность — по проекту
    ПСМ / ОПВГОСТ Р 72171, п. 4.4.3–4.4.4Если нет доступа к оголовку
    Ультразвук (косвенный)Другие НДНе заменяет ГОСТ Р 72171 в протоколе на длину и сплошность

    В задании лаборатории явно: контроль по ГОСТ Р 72171-2025, оформление по разделу 9.

    FAQ🔗

    Какие документы нужны на приёмку свайного поля?🔗

    Программа контроля по СП 45, журнал устройства свай, протокол ГОСТ Р 72171-2025 с обработанными сигналами и ELR по полю, копии допуска и аккредитации, затем АОСР. Одного протокола ASTM на часть свай недостаточно.

    Можно ли принять поле по протоколу ASTM D5882?🔗

    Для объектов в РФ с 01.01.2026 ориентир — ГОСТ Р 72171 с обязательным приложением Б. ASTM — аналог в библиографии стандарта, не замена национального стандарта в комплекте исполнительной документации.

    Сейсмоакустика подтверждает несущую способность?🔗

    Нет. ГОСТ Р 72171 отвечает на длину и сплошность бетона. Несущую способность подтверждают статическими испытаниями по ГОСТ 5686, если они предусмотрены проектом.

    Достаточно ли фото оголовков вместо сейсмоакустики?🔗

    Нет. Фото — дополнение. Длину и сплошность фиксируют по ГОСТ Р 72171 или иным методам из программы, с обоснованием.

    Все сваи в норме, но ростверк уже залит. Что делать?🔗

    Контроль по п. 4.4.1 невозможен. Варианты: штраба по п. 4.4.2 или ПСМ по п. 4.4.4 — по согласованию с проектом. Приёмка задним числом без метода — риск для строительного контроля.

    Чем эта статья отличается от разбора буронабивных свай?🔗

    Здесь — всё поле: папка документов, программа, АОСР, решение принять / принять условно / вернуть. В статье про буронабивные — шлам, сроки и блоки протокола на объекте. График сигнала — в расшифровке дефектов.

    Что проверить на этой неделе🔗

    1. В программе указаны число и номера свай выборки по СП 45.
    2. В протоколе стоит ГОСТ Р 72171-2025, а не только ASTM.
    3. К протоколу приложены обработанные сигналы (п. 9.2д) и ELR по полю.
    4. Ростверк не залит до контроля по п. 4.4.1.
    5. В АОСР нет фразы, что сейсмоакустика подтвердила несущую способность.

    Рабочие контуры: лаборатория и инженер ПТО.

    Связанные материалы🔗

    • Буронабивные сваи: шлам, сроки, протокол
    • Расшифровка дефектов по сейсмограмме
    • Длина и целостность сваи по отражениям
    • Сейсмоакустический метод для лаборатории
    • Подземная часть и фундамент
    • ИИ для инженера ПТО
    • ГОСТ Р 72171-2025 — полный текст
