ИИ-агент: алгоритм действий ПТО при несоответствии прочности
Для инженера ПТО: как агент ведёт маршрут при Bф < Bнорм — классификация сценария, пересчёт, НК 22690, керны, пакет для проектной организации; эскалация без «перезаливки на словах».
Сергей КузнецовРуководитель по автоматизации лабораторий, LABGO9 июля 2026 г.17 мин чтения
Пошаговый алгоритм при Bф < Bнорм или несоответствии кубов: проверка расчёта по ГОСТ 18105-2018, НК на монолите по ГОСТ 22690, керны, согласование с проектной организацией и роль цифрового инженера LABGO.
Для инженера ПТО: три слоя проверки паспорта смеси перед укладкой — формальный комплект, пересчёт RT = Kт × Bнорm, связка партии с пробами и программой контроля по п. 6.5.4 ГОСТ 18105.
Для инженера ПТО: структура бетонного блока ИД — журнал, схемы, АОСР, протоколы, Bф по 8.5.3; как агент ведёт реестр, сверяет связки и находит пробелы до сдачи технадзору.
21 июн. 2026 г.
17 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Алгоритм действий ПТО при несоответствии прочности — инженер и ИИ-агент
Протокол на столе: Rmin = 24,1 МПа при B25, подрядчик уже звонит «перезальём завтра». Инженер ПТО открыл отчёт агента: несоответствие по (12) ГОСТ 18105. В журнале бетонных работ Bф пустой, АОСР на перекрытие лежит на подписи. Технадзор спрашивает: «Где письменный маршрут?»

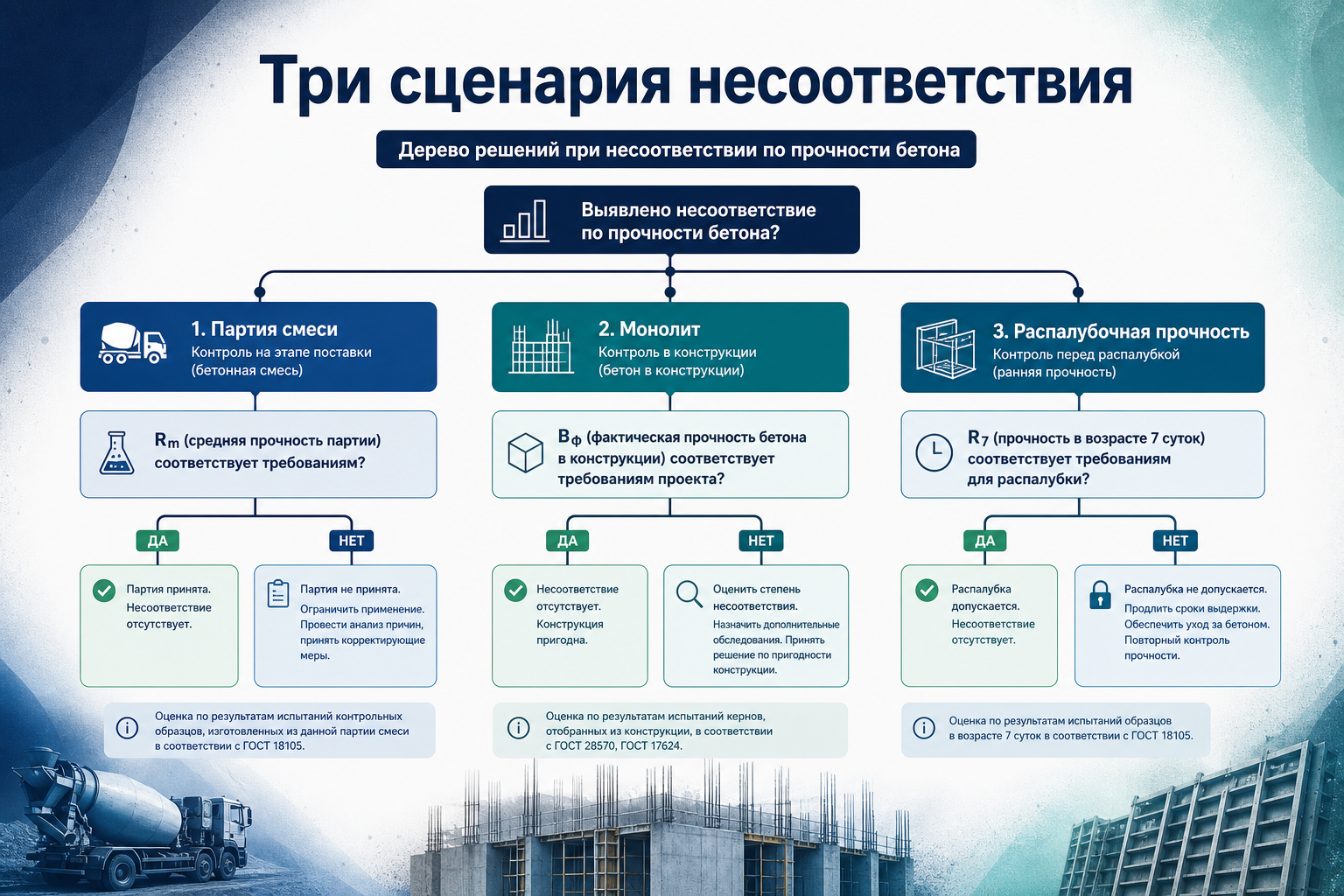

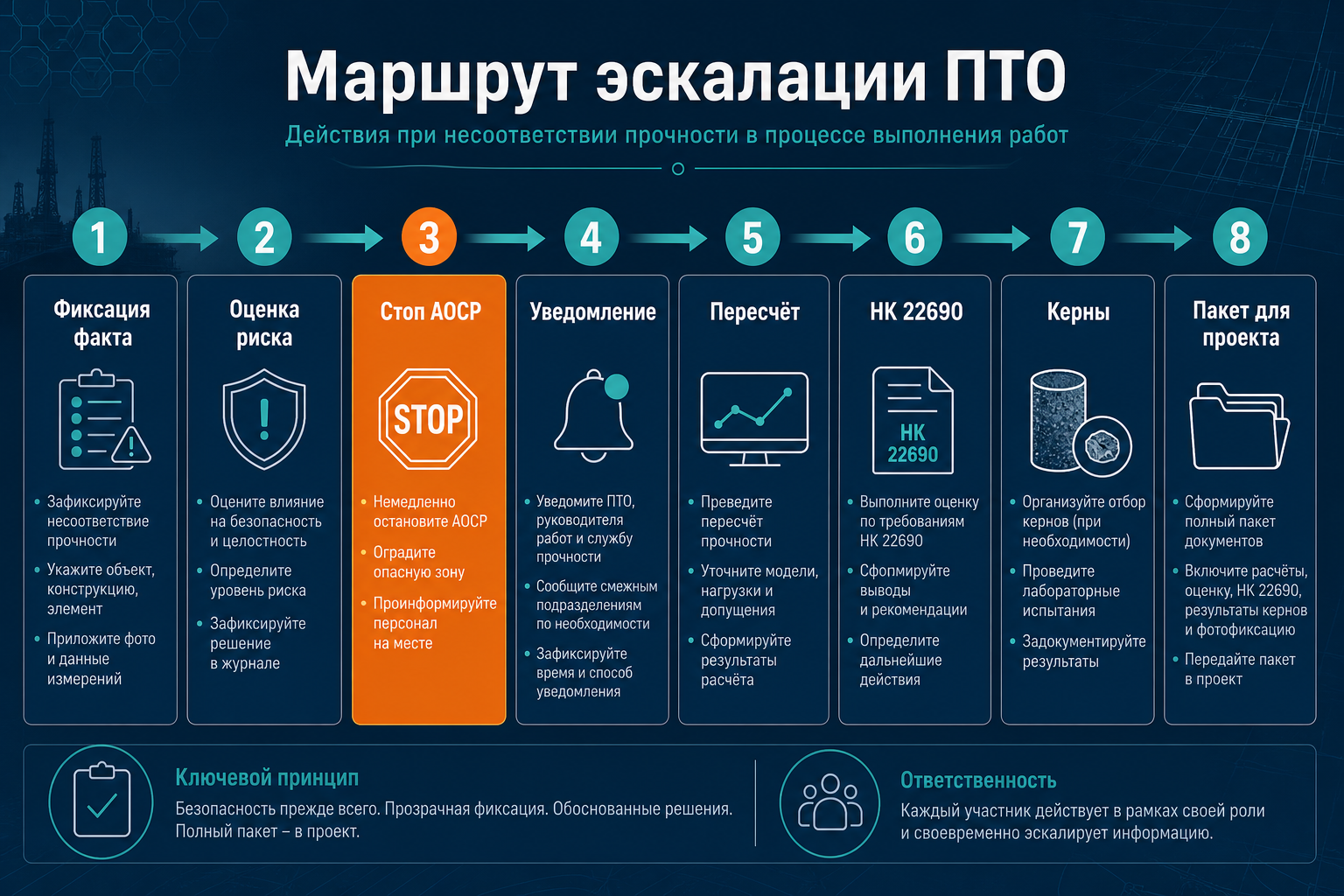

ГОСТ 18105-2018 не даёт «волшебной перезаливки» — есть последовательность: пересчёт → НК на монолите → локализация зон → керны → согласование с проектной организацией (п. 8.5.4). ИИ-агент LABGO здесь — помощник ПТО: классифицирует сценарий, ведёт шаги эскалации, напоминает пункты и собирает пакет документов. Решение об усилении или приёмке — проектировщик, не агент.
Нормативный разбор без агента — алгоритм при несоответствии. Проверка протокола до эскалации — №56. Здесь — маршрут с агентом (финал кластера H, №68).
Для кого эта статья
Материал для инженеров ПТО и технадзора, когда прочность не прошла по кубам, Bф < Bнорм или распалубочная прочность ниже нормы. Агент не подписывает акт и не заменяет проектную организацию.
Чего агент не делает
Не одобряет перезаливку, не списывает конструкцию, не подгоняет схему Г без оснований (п. 8.1.5). Только маршрут, пересчёт и черновики документов для решения ПТО и проектировщика.
